Réalisation : Île-de-France

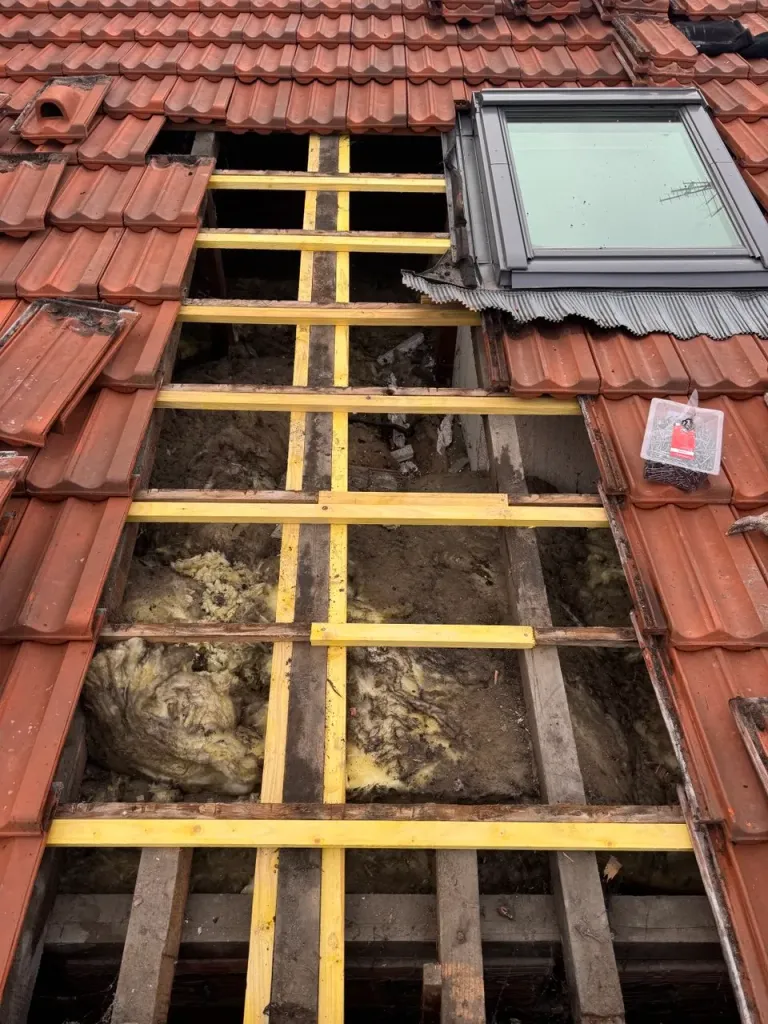

Remplacement de liteaux et chevrons sur une charpente humide
Sur une rénovation de couverture, la vraie découverte se fait toujours à la dépose. Tant que les tuiles sont en place, on travaille sur des hypothèses. Sur ce chantier d’Île-de-France, la dépose a révélé un support nettement plus atteint que ce que l’inspection préalable laissait supposer : liteaux fendus, un chevron mou sous le pouce, et ces traces noires qui signent une humidité installée depuis longtemps.
Le problème rencontré
Vu de l’intérieur, rien n’alertait vraiment. Aucune goutte au plafond, pas d’auréole spectaculaire. C’est le propre des infiltrations lentes : l’eau qui passe en petite quantité sous une couverture vieillissante ne traverse pas jusqu’à la pièce habitée, elle se contente d’imbiber le bois, de sécher partiellement, et de recommencer à la pluie suivante.
Ce cycle-là est celui qui détruit une charpente. Un bois régulièrement remouillé ne descend jamais en dessous du taux d’humidité à partir duquel les champignons lignivores peuvent se développer. Ils s’installent, digèrent la matière et laissent une pièce qui a gardé sa forme mais perdu sa résistance mécanique. C’est exactement ce que nous avons trouvé : un chevron dont la section paraissait normale mais dont la surface s’enfonçait à la pression du doigt, et dont le cœur ne portait plus grand-chose.
Les liteaux, ces tasseaux horizontaux cloués en travers des chevrons sur lesquels les tuiles viennent s’accrocher, étaient dans un état plus franchement lisible : plusieurs fendus dans le sens du fil, certains cassés net à l’endroit d’un clou, d’autres encore tenant uniquement par le poids de la tuile posée dessus. Sur ce genre de support, un litonnage qui lâche entraîne un rang entier de tuiles.
Nous avons noté la localisation des dégâts, et elle était parlante : le bois atteint se concentrait le long d’une ligne descendante, sous d’anciens points de fuite. Autrement dit, l’eau avait emprunté toujours le même chemin.
Ce qui rendait la situation urgente n’était pas un risque d’effondrement — nous n’étions pas là — mais le fait de devoir reposer une couverture. Poser des tuiles neuves sur un support fragilisé, c’est enfermer le problème pour dix ans et le retrouver bien plus cher.
La solution proposée
Trois voies existaient, et le raisonnement mérite d’être détaillé, car ces décisions sont souvent prises trop vite.
Traiter chimiquement le bois en place et le laisser tel quel : envisageable pour arrêter une attaque d’insectes sur du bois encore résistant, inutile ici. Un traitement fongicide ne rend pas sa portance à une pièce dont les fibres sont déjà digérées. On aurait stérilisé un chevron mort.
Remplacer l’intégralité de la charpente : la solution radicale, techniquement irréprochable, mais disproportionnée. Les fermes, les pannes et la grande majorité des chevrons étaient parfaitement sains, secs, sans trace d’attaque. Déposer une charpente saine pour éviter un travail de diagnostic n’est pas de l’artisanat, c’est du confort d’exécution.
Nous avons donc retenu la reprise ciblée : sonder pièce par pièce, délimiter précisément le bois atteint, remplacer ce qui doit l’être, doubler ce qui peut être conservé, et refaire l’intégralité du litonnage. Ce dernier point n’était pas négociable — même les liteaux d’apparence correcte avaient vécu, et il aurait été absurde de reposer une couverture pour trente ans sur un mélange de neuf et d’ancien.
Deuxième décision importante : profiter de la mise à nu pour installer un écran de sous-toiture, absent à l’origine comme sur beaucoup de couvertures anciennes. C’est ce qui empêchera qu’un désordre identique se reproduise silencieusement.
Les matériaux utilisés
- Chevrons en bois résineux traité, de section identique à l’existant, pour les pièces à remplacer intégralement.
- Bois de doublage pour les chevrons atteints seulement en partie, jumelés à la pièce d’origine sur une longueur suffisante de part et d’autre de la zone dégradée.
- Liteaux en bois traité classe 2, c’est-à-dire un bois protégé pour un usage abrité mais soumis à des remontées d’humidité occasionnelles — la classe adaptée à un ouvrage sous couverture.
- Écran de sous-toiture HPV (hautement perméable à la vapeur), qui arrête l’eau entrante tout en laissant s’échapper la vapeur venant de l’intérieur de la maison. Un écran non respirant à cet endroit aurait piégé l’humidité dans le bois neuf.
- Contre-liteaux posés dans le sens de la pente, par-dessus l’écran, pour créer la lame d’air de ventilation.
- Clous inox annelés pour le litonnage et vis inox pour les doublages : l’inox ne se corrode pas au contact d’un bois qui peut encore prendre l’humidité, contrairement à l’acier qui rouille, tache et perd sa tenue.
- Étriers et connecteurs métalliques galvanisés pour les reprises d’appui en tête de chevron.
- Traitement préventif fongicide et insecticide appliqué sur les bois adjacents conservés.
- Tuiles de complément au modèle exact de la couverture, pour remplacer les éléments écartés au tri.
Le déroulé technique du chantier
Étape 1 — Sondage systématique du support. Chaque chevron est testé sur sa longueur : pression au poinçon, écoute au maillet, contrôle visuel des appuis en tête et en pied. Un bois sain résiste et sonne plein ; un bois attaqué se laisse pénétrer et répond mat. Ce travail méthodique remplace l’estimation à vue d’œil et détermine tout le reste du chantier.
Étape 2 — Marquage et délimitation des reprises. Les zones atteintes sont tracées à la craie, avec une marge de sécurité de part et d’autre : on ne s’arrête jamais pile à la limite visible de l’attaque, car le champignon progresse toujours un peu plus loin que ce que la couleur du bois indique.
Étape 3 — Dépose du litonnage. Les liteaux sont retirés intégralement sur les versants concernés, avec récupération et tri des tuiles au sol. Le squelette de la charpente apparaît alors nu, ce qui permet un dernier contrôle des pannes et des appuis.
Étape 4 — Remplacement et doublage des chevrons. Les pièces mortes sont sciées et déposées, puis remplacées par des chevrons neufs de même section, posés en respectant l’entraxe d’origine — la distance d’axe en axe entre deux chevrons, qui conditionne la portée du litonnage. Les chevrons atteints seulement sur une portion sont doublés : une pièce neuve est jumelée le long de l’ancienne, débordant largement de chaque côté de la zone faible, et solidarisée par un boulonnage traversant. Le doublage transfère l’effort sur le bois sain ; c’est une reprise structurelle, pas un simple renfort esthétique.
Étape 5 — Traitement des bois conservés. Application du produit fongicide et insecticide sur les pièces voisines, avant qu’elles ne soient recouvertes et donc inaccessibles.
Étape 6 — Pose de l’écran de sous-toiture. L’écran HPV est déroulé horizontalement, de l’égout vers le faîtage, chaque bande recouvrant largement la précédente pour que l’eau ne puisse jamais remonter par capillarité dans le joint. Il est posé avec un léger ventre entre chevrons afin que l’eau accidentelle soit guidée jusqu’à l’égout au lieu de stagner.
Étape 7 — Contre-liteaunage. Des tasseaux sont cloués dans le sens de la pente, directement au-dessus des chevrons, par-dessus l’écran. Ils créent une lame d’air continue entre l’écran et les tuiles : l’air entre en bas, circule, ressort au faîtage, et emporte l’humidité. C’est cette lame d’air, plus que tout produit, qui garantit la longévité du bois neuf.
Étape 8 — Litonnage neuf au bon pureau. Les liteaux sont reposés à l’écartement imposé par le modèle de tuile. Ce pas de pose détermine le pureau, autrement dit la partie de la tuile qui reste visible et non recouverte par la tuile du rang supérieur. Un liteau posé quelques centimètres trop haut réduit le recouvrement et crée une ligne d’infiltration invisible pour toujours. Le tracé est donc fait au cordeau, rang par rang, en partant de l’égout et en ajustant le dernier écartement sous le faîtage.
Étape 9 — Repose de la couverture. Les tuiles triées sont remontées et accrochées sur le litonnage neuf, complétées par les tuiles de remplacement. Les rangs d’égout et de faîtage reçoivent une attention particulière, ce sont les deux extrémités du système de ventilation.
Étape 10 — Contrôle final. Vérification de l’alignement des rangs, de l’accroche de chaque tuile, du dégagement des entrées d’air en bas de pente, et évacuation complète des bois déposés.
La durée du chantier
Une reprise de liteaux et de chevrons de cette nature se compte généralement en plusieurs journées, et il faut être honnête sur un point : le calendrier n’est réellement fixable qu’après la dépose. Tant que la couverture est en place, l’étendue exacte du bois atteint reste une estimation. Les paramètres qui pèsent sont la surface de versant concernée, le nombre de chevrons à remplacer ou doubler, la pente, et la nécessité de bâcher le toit chaque soir tant que la couverture n’est pas reposée. La météo commande ici plus qu’ailleurs : on n’ouvre pas une toiture sur une charpente humide la veille d’un épisode pluvieux annoncé.
Pour aller plus loin
Ce diagnostic et cette reprise font partie de notre savoir-faire en charpente, souvent conduits dans le cadre d’une rénovation de toiture plus large. Retrouver l’origine d’une humidité ancienne relève de notre prestation de recherche de fuite. Nous intervenons dans toute notre zone de couverture en Île-de-France : si vous suspectez un support abîmé sous votre toiture, demandez une inspection et un devis gratuits.
